Каркасный дом возводят послойно: сначала формируют несущий деревянный каркас, затем монтируют утеплитель, защитные мембраны и обшивку. Работы ведут в строгой последовательности — от фундамента до чистовой отделки, и именно порядок этапов определяет, будет ли дом тёплым, сухим и долговечным.
В статье разобраны все этапы строительства, назначение каждого слоя стены и ключевые моменты, от которых зависит пригодность дома к круглогодичному проживанию. Компания «Канадская изба» строит по каркасной технологии с 2004 года, и материал подготовлен на основе этого опыта.
Из каких этапов состоит строительство каркасного дома
Строительство каркасного дома проходит в несколько последовательных этапов, каждый из которых опирается на предыдущий. Ниже подробно разберём каждый из них: что происходит на этапе, какие материалы используются и на что важно обратить внимание.
Проектирование и подготовка участка
Строительство начинается с планирования. На этом этапе выбирают место под дом с учётом отступов от границ участка, соседних построек и противопожарных норм, разрабатывают проект (планировка, расположение окон, дверей и коммуникаций, расчёт нагрузок) и по возможности проводят геологические изыскания. Последнее помогает точно подобрать тип фундамента под конкретный грунт.
Чем детальнее проработан проект, тем меньше корректировок и переделок потребуется в ходе строительства. Готовое решение с рассчитанными нагрузками, планировками и сметой можно выбрать из каталога проектов каркасных домов.
Фундамент и нижняя обвязка
Каркасный дом имеет небольшой вес, поэтому массивный фундамент ему не требуется. Чаще всего выбирают экономичные варианты:
- свайно-винтовой или буронабивной — самый распространённый и бюджетный;
- мелкозаглублённый ленточный (МЗЛФ);
- утеплённую шведскую плиту (УШП) или свайно-ростверковый.

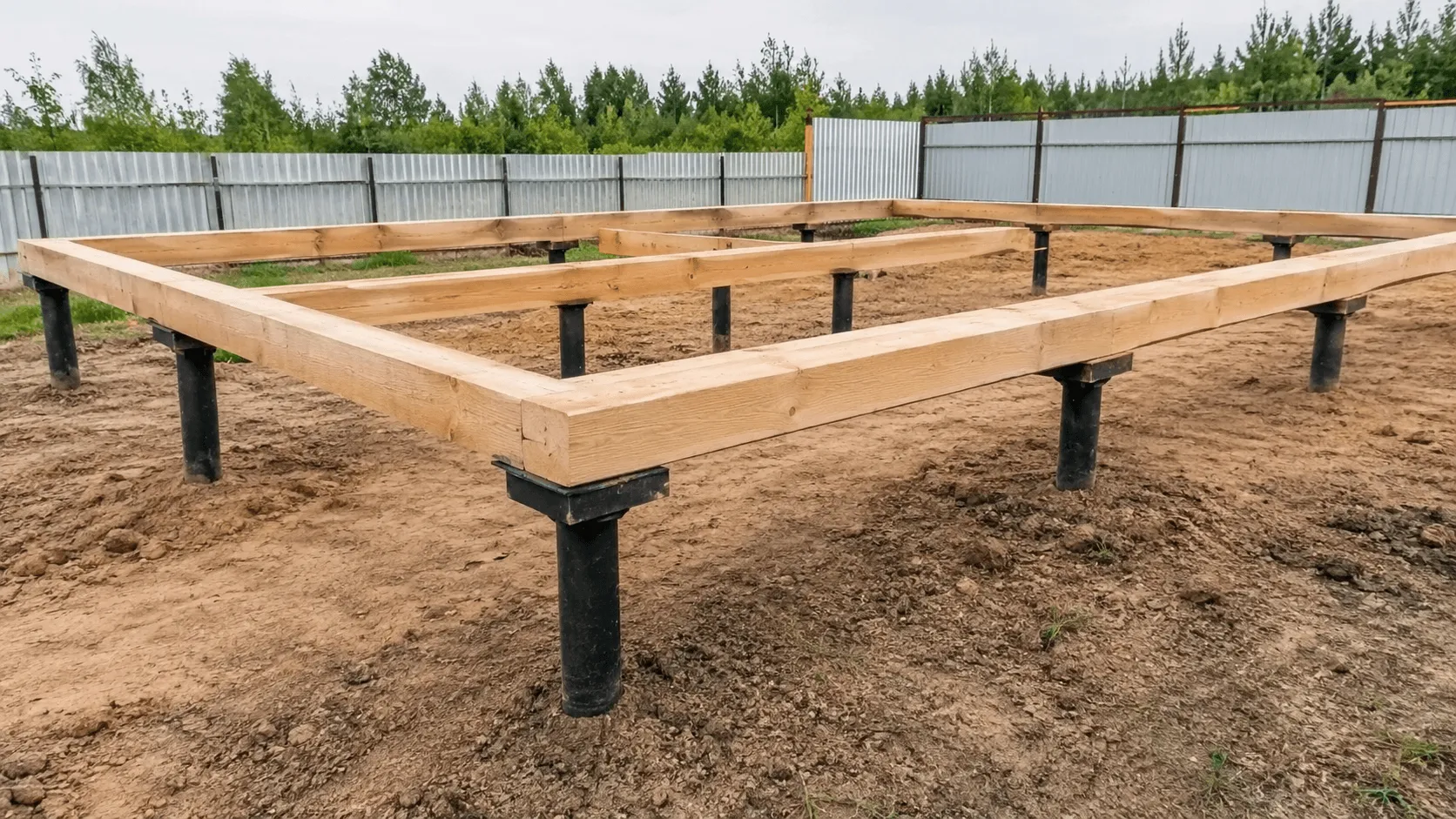

После того как основание готово, а бетон набрал прочность, на фундамент обязательно укладывают гидроизоляцию — рубероид или полимерную мембрану. Без неё древесина будет впитывать влагу и гнить. Поверх монтируют нижнюю обвязку — горизонтальный пояс из бруса, который распределяет вес дома и служит основанием для всей конструкции. Брус крепят к фундаменту анкерами, стыки уплотняют.
Перекрытие и черновой пол
На нижнюю обвязку монтируют лаги — поставленные на ребро брусья, образующие основу пола. Между ними формируют «пирог»: гидроизоляция, утеплитель (минеральная вата или экструдированный пенополистирол), пароизоляция и черновой настил из ОСП, ЦСП или доски.
Важно: утеплять пол рекомендуется уже после того, как возведена кровля. Так в утеплитель не попадёт дождевая вода и материал сохранит свои свойства.

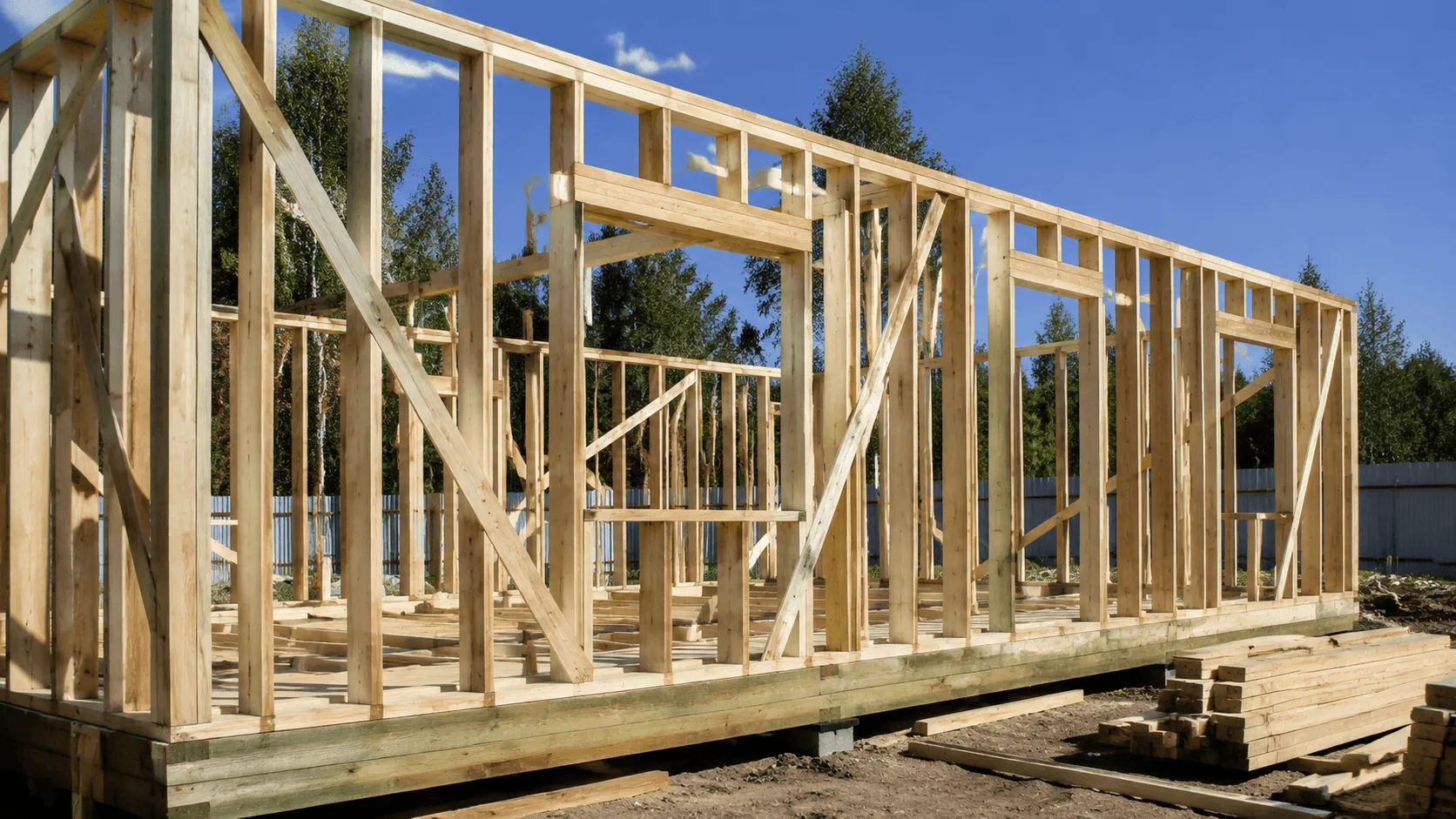

Сборка каркаса стен и перекрытий
Каркас собирают непосредственно на участке. Стены нередко монтируют горизонтально на готовом полу по чертежам, а затем поднимают и фиксируют вертикально. Начинают с угловых стоек, затем устанавливают промежуточные с шагом около 600 мм — его подбирают под ширину плит утеплителя, чтобы они вставали враспор и не оставалось щелей. В местах окон и дверей стойки сдваивают, усиливая проём.
Между стойками устанавливают укосины — диагональные доски, придающие стене жёсткость. После сборки стен монтируют верхнюю обвязку — она связывает конструкцию в единое целое и служит опорой для перекрытия или крыши. В двухэтажных домах на этом же этапе устраивают межэтажные перекрытия.
Стропильная система и кровля
На готовые стены монтируют стропильную систему — наклонные балки крыши. Их сечение и шаг рассчитывают исходя из нагрузок: веса кровли, снега и ветра. Поверх стропил укладывают гидро-ветрозащитную (супердиффузионную) мембрану, затем контробрёшетку для вентиляционного зазора и обрешётку под конкретный кровельный материал — металлочерепицу, гибкую черепицу или профнастил.
Между стропилами закладывают утеплитель, с внутренней стороны — пароизоляцию. Готовая кровля защищает дом от осадков и позволяет вести внутренние работы независимо от погоды.
Утепление, пароизоляция и ветрозащита

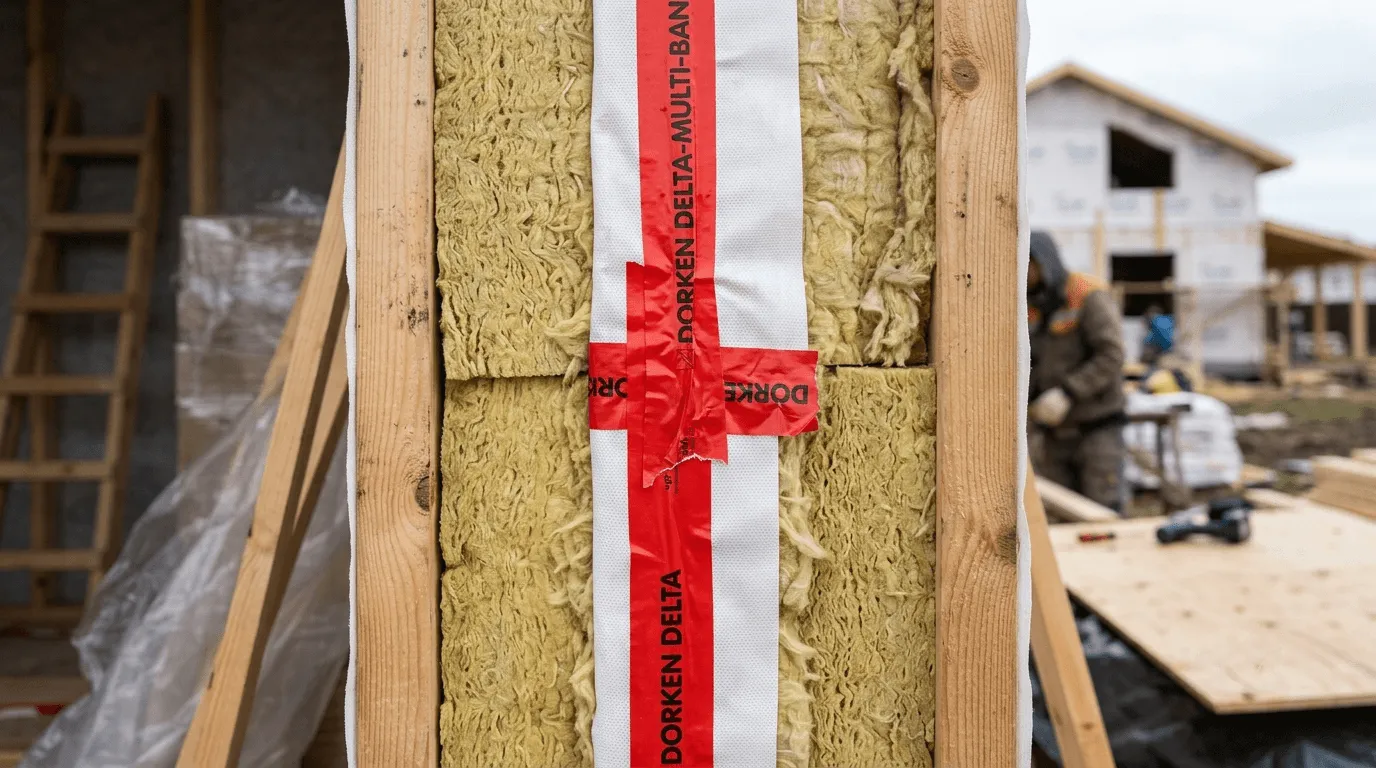

Это ключевой этап, который делает дом пригодным для круглогодичного проживания. Стену собирают послойно:
- Утеплитель (чаще всего плиты минеральной ваты, слой 150-200 мм) укладывают между стойками, лагами и стропилами.
- Пароизоляционную плёнку монтируют с внутренней стороны — она не пропускает влажный воздух из помещений в утеплитель. Стыки проклеивают специальной лентой.
- Ветрозащитную мембрану устанавливают снаружи — она защищает утеплитель от продувания и осадков, но выпускает наружу избыточный пар.
Пропускать любой из этих слоёв нельзя: без правильно смонтированных мембран утеплитель намокает, а каркас начинает гнить.
Обшивка, вентиляционный зазор и отделка
Снаружи каркас обшивают прочной плитой (ОСП или МДВП), поверх ветрозащиты крепят контробрёшетку — она создаёт вентиляционный зазор, через который отводится конденсат. Затем монтируют наружную отделку: сайдинг, имитацию бруса, фасадные панели или штукатурку.
Изнутри поверх пароизоляции устраивают обрешётку и крепят отделочный материал — гипсокартон, вагонку или имитацию бруса. Вентиляция в каркасном доме имеет особое значение: она не даёт влаге скапливаться в конструкциях.
Инженерные коммуникации и финиш
Прокладку инженерных сетей обычно ведут в несколько этапов. Гильзы под воду и канализацию закладывают ещё при устройстве фундамента и чернового пола, а основные трассы электрики, водопровода и вентиляции проводят после сборки каркаса и перед утеплением. На завершающем этапе устанавливают окна и двери, монтируют сантехнику и выполняют чистовую отделку. После этого дом готов к заселению.
Сколько строится каркасный дом
Одно из главных преимуществ технологии — скорость возведения. Компактный дом собирают под ключ примерно за 2 месяца, просторный двухэтажный коттедж — за 2-3 месяца. Точный срок зависит от площади, сложности проекта (террасы, балконы, эркеры), типа фундамента и выбранной комплектации. Каркас не даёт усадки, поэтому к внутренней отделке приступают сразу после монтажа кровли — не нужно ждать год, как в случае домов из бруса или бревна.
Примеры проектов «Канадской избы»
Одна и та же технология применяется к домам разного размера — от компактных дач до просторных коттеджей.
Компактный вариант — «Эталон». Двухэтажный дом 7×8 м площадью 100 м² с трапециевидной архитектурной формой: один из углов слегка скошен, что позволяет создать оригинальный интерьер. Компактные размеры дают возможность разместить дом даже на небольшом участке, а срок строительства составляет около 2 месяцев.
Просторный вариант — «Борг». Двухэтажный коттедж 11,5×11,5 м площадью 181,6 м² в характерном немецком стиле: 4 спальни, 2 санузла, утепление стен 150 мм. Это один из самых востребованных проектов компании — вместительный дом для большой семьи, который возводится под ключ примерно за 3 месяца.
Оба дома строятся по одной и той же последовательности этапов, описанной выше; различаются лишь площадь и объём работ. Другие решения с планировками и актуальными ценами представлены в разделе каркасных домов.
Частые ошибки и рекомендации
- Обрабатывайте древесину антисептиком до сборки — так защита от гниения и насекомых попадёт на все поверхности, включая скрытые.
- Контролируйте геометрию на каждом этапе — проверяйте диагонали, вертикали и горизонтали. Отклонение проще устранить сразу, чем после обшивки.
- Не пропускайте защитные мембраны — пароизоляция изнутри и ветрозащита снаружи обязательны, иначе утеплитель намокнет.
- Продумайте вентиляцию заранее — в герметичном каркасном доме она критична для поддержания сухого микроклимата.
- Утепляйте пол после устройства кровли — чтобы в материал не попала дождевая вода.
